沼气工程从项目申报到验收过程
文章来源: 人气:发表时间:2019-04-18 作者:易工

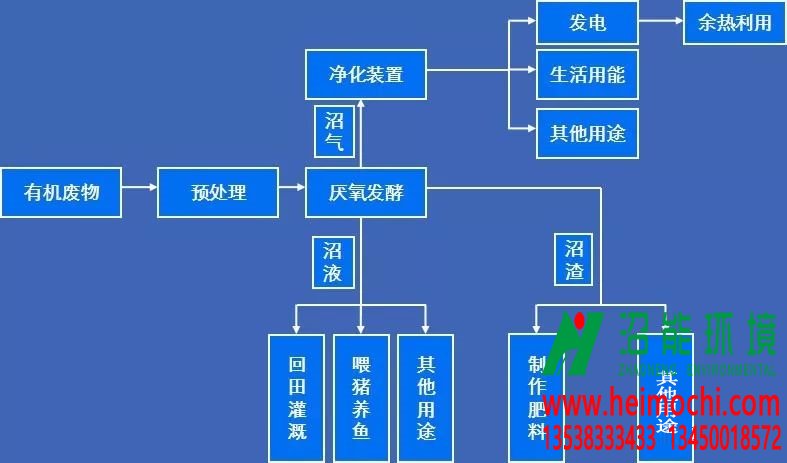

建设大中型沼气工程从项目申报到验收所涉及的内容纷繁复杂,包括项目申报流程、项目建设筹备、项目规划设计、项目建设管理、项目验收等方方面面。本期小沼就这些问题分析总结了大中型沼气工程建设一般会涉及的要点,主要内容如下:
一、可研申报及审批
二、沼气工程建设准备
三、初步设计与施工设计内容
四、沼气工程设计内容
五、沼气工程常见工艺
六、沼气工程建设管理
七、工程验收
八、大中型沼气工程主要标准
一、可研申报及审批
申报沼气工程的步骤
(1)前期工作内容及程序:提出项目申请及编写建议书→现场考察→编写可行性研究报告→立项评审→编写初步设计及预算→立项审批
(2)审查要点:拟建项目的基本条件(项目承担单位情况,养殖规模、发酵原料、场址等),可研报告的基本内容及深度。
企业基本条件的审查要点
(1)项目承担单位:企业营业执照、独立法人、地理位置、饲养品种和组织机构、资产负债及损益等。
(2)发酵原料资源的评估:用于沼气发酵原料的种类、清粪工艺、粪污水总量,发酵原料供给量的稳定性及可持续性,同时还应当考虑企业扩大生产后的发酵原料的相关情况。
(3)其他要求:建设场地、交通环境、周围土地承受和消纳能力,周边种植结构、品种、对沼液肥及有机肥的需求。
编写可研内容
编制内容:总论(项目摘要)、项目背景、市场供求与行业发展前景分析、地点选择与资源条件分析、工艺技术方案、建设方案与实施内容、投资估算与资金筹措、建设期限与实施计划、组织机构与项目定员、环境评价、效益与风险评估、招标方案、结论与建议,以及相关附件、附图。
附件
附件1:项目申报单位的法人证件复印件(企业营业执照、组织机构代码等);
附件2:申报单位上年度的资产负债及损益表;
附件3:企业及地方配套资金承诺涵;
附件4:土地使用的证明文件;
附件5:技术支撑单位的资质证明复印件;
附件6:有关合作协议书(与技术支撑单位、土地租赁单位、或原料购买单位等);
附件7:其他依据性的证明文件等。
附图
(1)项目地理位置图
(2)场区平面位置图
(3)沼气工程设计总平面布置图
(4)工艺流程示意图
二、沼气工程建设准备
业主单位准备工作
(1)有经施工图审查机构同意的工程设计施工图;
(2)工程经招标投标,选定施工、监理企业;
(3)有资质的施工企业取得中标通知;
(4)办理工程质量安全监督登记手续;
(5)委托有资质的监理企业承担工程监理;
(6)工程场地完成三通一平(路通、水通、电通、场地平整);
(7)组织图纸会审。
施工单位准备工作
(1)沼气工程施工前应由设计单位进行技术交底,发现错误应及时更正;
(2)施工前,施工单位应充分调查现场,获取下列资料:工程现场地形和现有构、建筑物情况;工程地质、水文及气象资料;施工供水、供电及交通运输条件;建筑材料、施工机具的供应条件;结合工程特点和现场情况的其他资料;
(3)施工前,施工单位应编制施工组织计划。主要内容应包括工程概况、施工部署、施工方法、材料、主要机械设备供应、质量保证、安全、工期、降低成本和提高效益的技术组织措施:施工计划、施工总平面图及保护周围环境的措施,并为主要的施工方法编制施工设计。
三、初步设计及施工设计内容
初步设计
(1)遵循的原则
初步设计文件应根据可研报告编制内容和立项审批意见(批文),以及有关技术标准、工程定额等进行编制。
(2)初步设计文件
a.设计总说明;
b.初设图纸(沼气站位置图、平面布置图、工艺流程图、主要建(构)筑物平、剖(立)图);
c.主要建(构)筑物明细表及主材量;
d.主要设备材料明细表;
e.工程投资概算。
施工设计内容
(1)遵循原则
施工图设计应根据已批准的初步设计及有关技术标准进行设计。
(2)施工图设计文件
a.设计总说明;
b.沼气站位置图(区域位置);
c.沼气工程平面布置图;
d.沼气工程工艺流程图;
e.各建(构)筑物的平、剖面图和结构设计图;
f.各项设备、电气及仪表安装图;
g.各类管道平面、高程设计图;
h.沼液的储存、输送及利用系统图;
i.沼气的净化、储存及利用(集中供气或发电等)系统设计图;
j.沼气站内给排水、雨排水及消防系统设计图。
(3)如何读懂施工图
图纸是一个整体,沼气站内所有的构筑物及设备都应体现在平面布置图中,根据沼气工程的工艺流程先后排列各单体图及平、剖面图(或根据图纸目录或图号先总图后土建后工艺再电气的顺序)。排列好顺序后顺着沼气工程的工艺流程查阅各管道详图、单体详图及构件大样图。
(4)读图口诀
查目录后排序;先总图后工艺;先整体后单体;先平面后剖面;从上到下;从左到右;前后衔接。
四、沼气工程设计内容
设计规模确定
以年存栏万头猪场为例:选择“预处理+USR”工艺,厌氧反应器有效容积为1000m3(见后面物料计算),每天可产沼气700~1000m3(见后面产气量计算)。
(1)沼气发电
配置60千瓦发电机,额定功率为50千瓦,假定用电时间为连续10小时。则贮气柜必须储存14小时的气量。(未利用时间为14小时,选择长时间单位)
注:发电机功率按发电用途及利用时间选定。
(2)沼气供农户
供350~500户正常炊事用气,由于农户用气集中,贮气柜要储存供农户12小时用气,贮气柜有效容积400~500m3(按每户每天用2m3沼气计算)。考虑到户用沼气用气比较集中,沼气户用的贮气柜要比沼气发电的稍大些。
投配率:常见反应罐的启动,其接种量均按沼气池内料液体积来投加的。如采用老沼气池内的沼液作菌种,接种量应占总发酵液的30%以上,如采用池底污泥作菌种接种量占发酵液的1O%。而实际工作中,由于所取污泥菌种浓度不一,含菌量也不同,因此投加后往往会造成酸化现象,PH低,启动时间长,甚至失败。为了避免上述情况发生,接种量(或投配率)应以接种污泥的量来按比例投加新料,一般投加新料量应为接种污泥的5~10%,这样启动时间短,把握大。
物料计算
己知沼气池有效容积为500m3,投配率为5%,进料浓度8%,试计算所需发酵原料多少?
以猪粪为例:
按投配率计算每天需混合原料500×5%=25m3
按进料浓度计算每天需鲜猪粪量
查附表得:一头猪一昼夜平均排泄粪便量按2kg
计算:(25000x8%)÷20%÷2=5000(头)(鲜粪含水率20%)
每天需混合粪料25m3,也就是说平均5000头猪一昼夜排出的粪便。
产气量计算
严格产气量的计算要求为:按物料中所含COD的多少进行计算。
计:每公斤COD的产气量0.30-0.35m3
经验数据:每头猪(商品猪)的产气量约为:0.1m3
粪污当量:1头猪=30只蛋鸡;1头猪=60只肉鸡;1头猪=3只羊;1头奶牛=10头猪;1头肉牛=5头猪
附表
沼气站设计规范
(1)沼气站尽量靠近发酵原料的产地、沼气利用场地远离居住区等公共建筑的地区还应在场区主导风向的下风侧(流径长易沉淀,运输长耗人力)。
(2)沼气站的平面布置在规范基础上,应占地少规划合理还能满足工艺需要。
(3)沼气站内应设置消防通道和小型干粉灭火器或其他简单消防器材(消防要求)。
(4)厌氧反应器和贮气柜要有防雷设计,防雷接地装置的冲击接地电阻应小于4欧姆。
(5)沼气站远离铁路等厌氧反应器与相邻建筑的防火间距不应小于10m,贮气柜(低压湿式)与相邻建筑物的防火间距不应小于25m(贮气柜容积小于1000m3)。
(6)沼气管道埋地敷设时,遵循“短而直、防止堵塞和便于清通”的原则,埋深应在冻土层以下,同时管顶的覆土厚度应符合要求。
(7)沼气站内必须设置给排水系统,雨污分离。
(8)要对反应器、贮气柜、管道等钢构件防腐及保温处理,应符合国家现行的国家标准。
(9)阀门管件实行双阀控制,便于维修。
(10)设计应遵循减少运行成本,降低能量消耗的原则。如:减少进料及搅拌能耗,增加物理动力及预热利用。
(11)设计抽样检测口及温度控制,PH检测及沼气分析仪等。
特殊粪源的设计注意事项
主要针对鸡粪、牛粪设计,因其粪污中毛、纤维及氨氮等特殊性,需在设计中周密考虑。
(1)粪源特性
a.鸡粪中因蛋鸡和肉鸡的饲料及饲养方式的不同,也存巨大差异。但难点主要是鸡粪中鸡毛、含沙、贝壳粉,部分含有稻壳。
b.牛粪主要是纤维含量高,因养殖方式的不同,有些含沙量高,奶牛粪便中甚至带有橡胶手套。
通性:均含沙(贝壳粉)易沉淀,纤维稻壳可采用相同的处理方式。
(2)针对措施
根据各设计单位的经验及水平,沙及贝壳粉可采用沉淀的方式处理,但纤维等物质就各施各法,这里介绍预处理方式处理:
a.粗渣分离器:原料通过真空作用通过过滤器,后经过水泵,即保护了设备,有去除了有害物质。
b.水力破碎器:在预处理段将粗纤维及稻壳打碎,并过滤出大颗粒物、鸡毛,橡胶手套等,即去除了有害物,又增加了有机物质。
(3)经验提示
a.平面布置设计时,规范要求贮气柜距铁路中心线规范25米,国务院颁发铁路安全运行条例为200米,选址时注意。
b.设计初期,业主应从实际情况充分考虑沼气、沼渣、沼液的用途,工程运行中,多数因为沼气不能充分利用造成浪费,因此不能得到很好的重视,无法产出效益,最终导致工程废弃。
五、沼气工程常见工艺
常见工艺

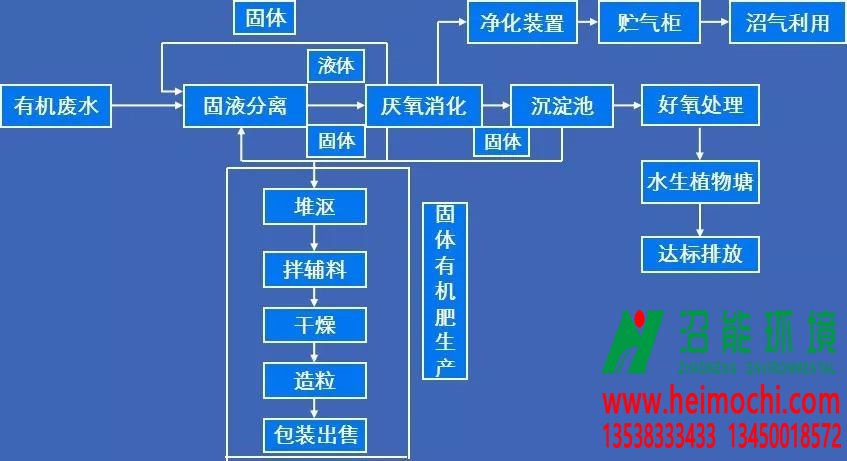

(1)能源生态型
(2)能源环保型
文章来源地址: http://www.heimochi.com/jszt/193.html
一、可研申报及审批
二、沼气工程建设准备
三、初步设计与施工设计内容
四、沼气工程设计内容
五、沼气工程常见工艺
六、沼气工程建设管理
七、工程验收
八、大中型沼气工程主要标准
一、可研申报及审批
申报沼气工程的步骤
(1)前期工作内容及程序:提出项目申请及编写建议书→现场考察→编写可行性研究报告→立项评审→编写初步设计及预算→立项审批
(2)审查要点:拟建项目的基本条件(项目承担单位情况,养殖规模、发酵原料、场址等),可研报告的基本内容及深度。
企业基本条件的审查要点
(1)项目承担单位:企业营业执照、独立法人、地理位置、饲养品种和组织机构、资产负债及损益等。
(2)发酵原料资源的评估:用于沼气发酵原料的种类、清粪工艺、粪污水总量,发酵原料供给量的稳定性及可持续性,同时还应当考虑企业扩大生产后的发酵原料的相关情况。
(3)其他要求:建设场地、交通环境、周围土地承受和消纳能力,周边种植结构、品种、对沼液肥及有机肥的需求。
编写可研内容
编制内容:总论(项目摘要)、项目背景、市场供求与行业发展前景分析、地点选择与资源条件分析、工艺技术方案、建设方案与实施内容、投资估算与资金筹措、建设期限与实施计划、组织机构与项目定员、环境评价、效益与风险评估、招标方案、结论与建议,以及相关附件、附图。
附件
附件1:项目申报单位的法人证件复印件(企业营业执照、组织机构代码等);
附件2:申报单位上年度的资产负债及损益表;
附件3:企业及地方配套资金承诺涵;
附件4:土地使用的证明文件;
附件5:技术支撑单位的资质证明复印件;
附件6:有关合作协议书(与技术支撑单位、土地租赁单位、或原料购买单位等);
附件7:其他依据性的证明文件等。
附图
(1)项目地理位置图
(2)场区平面位置图
(3)沼气工程设计总平面布置图
(4)工艺流程示意图
二、沼气工程建设准备
业主单位准备工作
(1)有经施工图审查机构同意的工程设计施工图;
(2)工程经招标投标,选定施工、监理企业;
(3)有资质的施工企业取得中标通知;
(4)办理工程质量安全监督登记手续;
(5)委托有资质的监理企业承担工程监理;
(6)工程场地完成三通一平(路通、水通、电通、场地平整);
(7)组织图纸会审。
施工单位准备工作
(1)沼气工程施工前应由设计单位进行技术交底,发现错误应及时更正;
(2)施工前,施工单位应充分调查现场,获取下列资料:工程现场地形和现有构、建筑物情况;工程地质、水文及气象资料;施工供水、供电及交通运输条件;建筑材料、施工机具的供应条件;结合工程特点和现场情况的其他资料;
(3)施工前,施工单位应编制施工组织计划。主要内容应包括工程概况、施工部署、施工方法、材料、主要机械设备供应、质量保证、安全、工期、降低成本和提高效益的技术组织措施:施工计划、施工总平面图及保护周围环境的措施,并为主要的施工方法编制施工设计。
三、初步设计及施工设计内容
初步设计
(1)遵循的原则
初步设计文件应根据可研报告编制内容和立项审批意见(批文),以及有关技术标准、工程定额等进行编制。
(2)初步设计文件
a.设计总说明;
b.初设图纸(沼气站位置图、平面布置图、工艺流程图、主要建(构)筑物平、剖(立)图);
c.主要建(构)筑物明细表及主材量;
d.主要设备材料明细表;
e.工程投资概算。
施工设计内容
(1)遵循原则
施工图设计应根据已批准的初步设计及有关技术标准进行设计。
(2)施工图设计文件
a.设计总说明;
b.沼气站位置图(区域位置);
c.沼气工程平面布置图;
d.沼气工程工艺流程图;
e.各建(构)筑物的平、剖面图和结构设计图;
f.各项设备、电气及仪表安装图;
g.各类管道平面、高程设计图;
h.沼液的储存、输送及利用系统图;
i.沼气的净化、储存及利用(集中供气或发电等)系统设计图;
j.沼气站内给排水、雨排水及消防系统设计图。
(3)如何读懂施工图
图纸是一个整体,沼气站内所有的构筑物及设备都应体现在平面布置图中,根据沼气工程的工艺流程先后排列各单体图及平、剖面图(或根据图纸目录或图号先总图后土建后工艺再电气的顺序)。排列好顺序后顺着沼气工程的工艺流程查阅各管道详图、单体详图及构件大样图。
(4)读图口诀
查目录后排序;先总图后工艺;先整体后单体;先平面后剖面;从上到下;从左到右;前后衔接。
四、沼气工程设计内容
设计规模确定
以年存栏万头猪场为例:选择“预处理+USR”工艺,厌氧反应器有效容积为1000m3(见后面物料计算),每天可产沼气700~1000m3(见后面产气量计算)。
(1)沼气发电
配置60千瓦发电机,额定功率为50千瓦,假定用电时间为连续10小时。则贮气柜必须储存14小时的气量。(未利用时间为14小时,选择长时间单位)
注:发电机功率按发电用途及利用时间选定。
(2)沼气供农户
供350~500户正常炊事用气,由于农户用气集中,贮气柜要储存供农户12小时用气,贮气柜有效容积400~500m3(按每户每天用2m3沼气计算)。考虑到户用沼气用气比较集中,沼气户用的贮气柜要比沼气发电的稍大些。
投配率:常见反应罐的启动,其接种量均按沼气池内料液体积来投加的。如采用老沼气池内的沼液作菌种,接种量应占总发酵液的30%以上,如采用池底污泥作菌种接种量占发酵液的1O%。而实际工作中,由于所取污泥菌种浓度不一,含菌量也不同,因此投加后往往会造成酸化现象,PH低,启动时间长,甚至失败。为了避免上述情况发生,接种量(或投配率)应以接种污泥的量来按比例投加新料,一般投加新料量应为接种污泥的5~10%,这样启动时间短,把握大。
物料计算
己知沼气池有效容积为500m3,投配率为5%,进料浓度8%,试计算所需发酵原料多少?
以猪粪为例:
按投配率计算每天需混合原料500×5%=25m3
按进料浓度计算每天需鲜猪粪量
查附表得:一头猪一昼夜平均排泄粪便量按2kg
计算:(25000x8%)÷20%÷2=5000(头)(鲜粪含水率20%)
每天需混合粪料25m3,也就是说平均5000头猪一昼夜排出的粪便。
产气量计算
严格产气量的计算要求为:按物料中所含COD的多少进行计算。
计:每公斤COD的产气量0.30-0.35m3
经验数据:每头猪(商品猪)的产气量约为:0.1m3
粪污当量:1头猪=30只蛋鸡;1头猪=60只肉鸡;1头猪=3只羊;1头奶牛=10头猪;1头肉牛=5头猪
附表
沼气站设计规范
(1)沼气站尽量靠近发酵原料的产地、沼气利用场地远离居住区等公共建筑的地区还应在场区主导风向的下风侧(流径长易沉淀,运输长耗人力)。
(2)沼气站的平面布置在规范基础上,应占地少规划合理还能满足工艺需要。
(3)沼气站内应设置消防通道和小型干粉灭火器或其他简单消防器材(消防要求)。
(4)厌氧反应器和贮气柜要有防雷设计,防雷接地装置的冲击接地电阻应小于4欧姆。
(5)沼气站远离铁路等厌氧反应器与相邻建筑的防火间距不应小于10m,贮气柜(低压湿式)与相邻建筑物的防火间距不应小于25m(贮气柜容积小于1000m3)。
(6)沼气管道埋地敷设时,遵循“短而直、防止堵塞和便于清通”的原则,埋深应在冻土层以下,同时管顶的覆土厚度应符合要求。
(7)沼气站内必须设置给排水系统,雨污分离。
(8)要对反应器、贮气柜、管道等钢构件防腐及保温处理,应符合国家现行的国家标准。
(9)阀门管件实行双阀控制,便于维修。
(10)设计应遵循减少运行成本,降低能量消耗的原则。如:减少进料及搅拌能耗,增加物理动力及预热利用。
(11)设计抽样检测口及温度控制,PH检测及沼气分析仪等。
特殊粪源的设计注意事项
主要针对鸡粪、牛粪设计,因其粪污中毛、纤维及氨氮等特殊性,需在设计中周密考虑。
(1)粪源特性
a.鸡粪中因蛋鸡和肉鸡的饲料及饲养方式的不同,也存巨大差异。但难点主要是鸡粪中鸡毛、含沙、贝壳粉,部分含有稻壳。
b.牛粪主要是纤维含量高,因养殖方式的不同,有些含沙量高,奶牛粪便中甚至带有橡胶手套。
通性:均含沙(贝壳粉)易沉淀,纤维稻壳可采用相同的处理方式。
(2)针对措施
根据各设计单位的经验及水平,沙及贝壳粉可采用沉淀的方式处理,但纤维等物质就各施各法,这里介绍预处理方式处理:
a.粗渣分离器:原料通过真空作用通过过滤器,后经过水泵,即保护了设备,有去除了有害物质。
b.水力破碎器:在预处理段将粗纤维及稻壳打碎,并过滤出大颗粒物、鸡毛,橡胶手套等,即去除了有害物,又增加了有机物质。
(3)经验提示
a.平面布置设计时,规范要求贮气柜距铁路中心线规范25米,国务院颁发铁路安全运行条例为200米,选址时注意。
b.设计初期,业主应从实际情况充分考虑沼气、沼渣、沼液的用途,工程运行中,多数因为沼气不能充分利用造成浪费,因此不能得到很好的重视,无法产出效益,最终导致工程废弃。
五、沼气工程常见工艺
常见工艺
(1)能源生态型
(2)能源环保型
能源环保型工艺流程
常见反应器
升流式固体反应器(USR)
完全混合反应器(CSTR)
塞流式反应器(PFR)
升流式厌氧污泥床(UASB)
内循环厌氧反应器(IC)

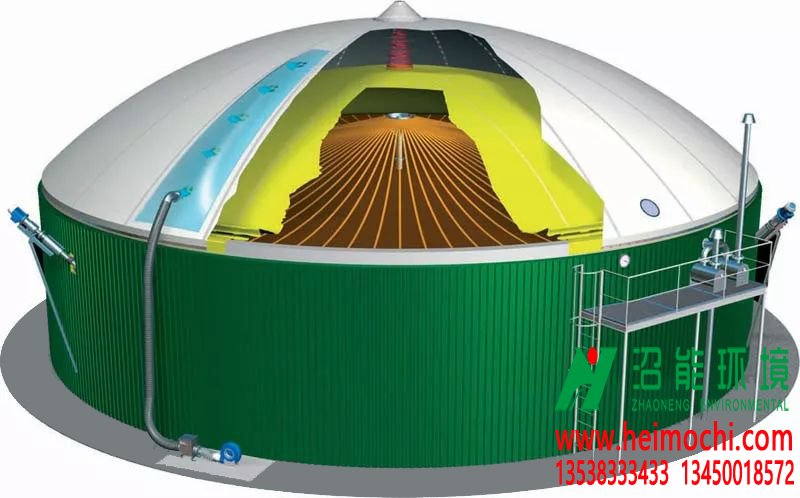

黑膜(HDPE高密度聚乙烯)沼气工程
黑膜(HDPE高密度聚乙烯)沼气工程

升流式固体反应器(USR)
优点:
a.适用TS5-8%畜禽粪污;
b.设置布水系统,通过水力搅拌及气体搅拌达到物料与菌种的充分混合;
c.运行费用低,管理简单
缺点:
a.对进料均布性要求高
b.对长纤维及悬浮较高的物料需做好预处理进料浓度
c.同容积产气率偏低

完全混合反应器(CSTR)
优点:
a.高浓度发酵原料:TS8-12%;
b.机械搅拌;
c.发酵原料和微生物混合完全;
d.不易节壳,产气率高。
缺点:
a.停留时间短,物料利用率低;
b.大型消化器难完全混合;
c.高浓度搅拌导致物料流失;
d.机械搅拌耗能高,增加运行及维护费用。

塞流式反应器(PFR)
优点:
a.适用于高浓度畜禽粪水,TS可>12%,尤其适用于牛粪、秸秆的消化处理;
b.有机械搅拌装置,增强物料搅拌。
缺点:
a.反应器容积小<>
b.停留时间长>30天;
c.物料呈活塞式推流状态,菌种流失严重;
d.机械搅拌功率大,耗能高。

升流式厌氧污泥床(UASB)
优点:
a.结构简单,没有搅拌装置及填料(除三相分离器);
b.负荷率高;
c.工艺稳定性强;
d.出水SS含量低。
缺点:
a.需安装三相分离器;
b.需布水器,使进料均匀;
c.在水力负荷较高或SS负荷较高时易流失固体和微生物;
d.运行技术要求高;
内循环厌氧反应器(IC)
优点:
a.通过内循环自动稀释进水,保证反应室进水浓度的稳定性;
b.仅需要较短的停留时间,适用于可生化性较好的废水处理;
c.抗冲击符合效果好,容积负荷高,投资成本少;
d.上升流速大,SS不会在反应器内大量积累,可保持污泥较高活性。
缺点:
a.在污水可生化性不太好的情况下,由于水力停留时间较短,去除率没有UASB高,增加了好氧负担;
b.由于气体内循环,易导致出水水量不稳定,出水水质相对不稳定,影响后序处理工艺。
常用贮气柜
低压湿式贮气柜
膜结构贮气柜
低压湿式贮气柜
优点:
a.结构简单、施工容易;
b.密封可靠,结构稳定;
c.物理加压,压力稳定,无耗能;
d.材料可回收。
缺点:
a.存在水封装置,柜体易锈蚀,维护费用较高;
b.寒冷地区,水槽要采取防冻措施;
c.钟罩、导轨等部件常年与水接触,须定期进行防腐处理。

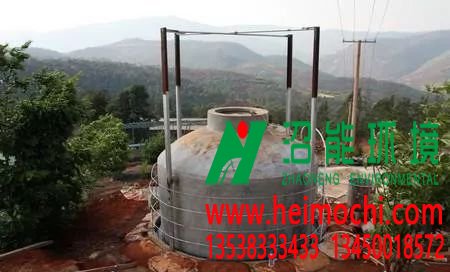

膜结构贮气柜
黑膜(HDPE)沼气工程
优点:
优点:
a.不受严寒季节、地域气候影响;
b.耐腐蚀专用柔性膜,不需要防腐处理;
c.基础建设要求低,建设成本低。
缺点:
a.鼓风机加压,压力稳定性差,增加运行费用;
b.膜抗老化性差;
c.需不间断加压,耗能;
d.结构稳定性差,尤其在压力不足时;
e.国产膜抗老化性能差,需从国外进口。
主体工程常用材料选择

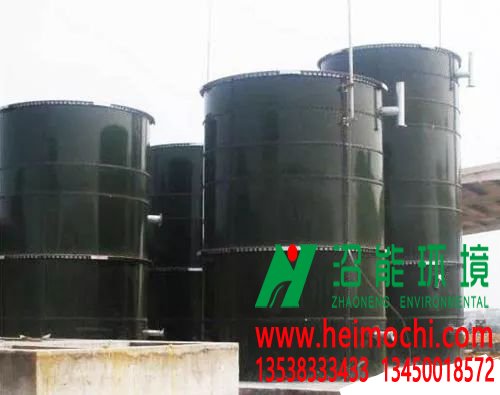

钢筋混凝土材料
碳钢板防腐
搪瓷钢板拼装罐
电泳喷涂拼装罐
黑膜(HDPE)沼气工程
黑膜(HDPE)沼气工程

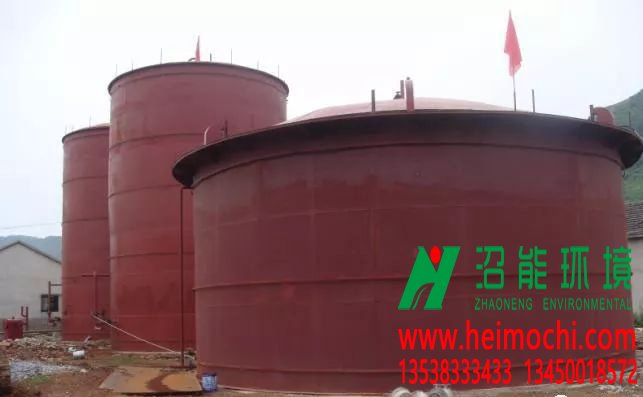

钢筋混凝土材料
优点:
a.保温性能好;
b.使用寿命长;
c.抗腐周期长。
缺点:
a.施工周期长,难度大;
b.抗渗性能差,易渗漏;
c.造价偏高;
d.材料不可回收。
碳钢防腐材料
优点:
a.施工速度快、周期短;
b.造价相对较低;
c.焊接工艺,不易渗漏;
d.可回收。
缺点:
a.防腐性能差,需选好防腐材料;
b.需做外部保温;
c.使用寿命为15-20年左右。

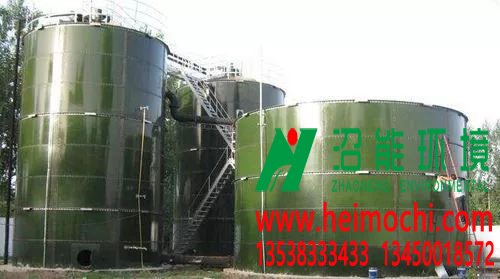

搪瓷钢板材料
优点:
a.施工速度快、周期短;
b.防腐性能好;
c.使用寿命相对较长。
缺点:
a.造价相对较高;
b.拼装罐,整体性能差;
c.运输安装过程中怕磕碰;
d.需做外部保温。
电泳钢板材料
优点:
a.施工速度快、周期短;
b.防腐性能好;
c.使用寿命相对较长。
缺点:
a.造价相对较高;
b.拼装罐,整体性能差;
c.电泳漆容易刮擦脱落;
d.需做外部保温。
黑膜(HDPE)沼气工程
优点:
a.施工速度快、周期短;
b.建设成本低;
c.运营成本低。
缺点:
d .污水处理量大、停留时间长;
e.防腐性能好;
f.相对耐老化。
g.厌氧跟储气一体,储气量大,省掉储气成本。
h.产气量大。
g.厌氧跟储气一体,储气量大,省掉储气成本。
h.产气量大。
a.占地大;
b.沼气需加压才能够综合利用;
c.容易受尖锐利器破坏。
d .污水处理量大、停留时间长;
e.受外界气温影响大;
脱硫方式
干法脱硫
湿法脱硫
生物脱硫
干法脱硫
干法脱除沼气中硫化氢的基本原理是以氧气使硫化氢氧化成硫或硫氧化物的一种方法。
设备的构成是,在一个容器内放入填料,填料层有活性炭、氧化铁等。气体以低流速从一端经过容器内填料层,硫化氢氧化成硫或硫氧化物后,余留在填料层中,净化后气体从容器另一端排出。
特点
a.结构简单,使用方便;
b.工作过程中无需人员值守,定期换料,一用一备,交替运行;
c.脱硫率新原料时较高,后期有所降低;
e.运行费用较低。
湿法脱硫
湿法脱硫分为物理吸收法、化学吸收法和氧化法三种。物理和化学方法存在硫化氢再处理问题,氧化法是以碱性溶液为吸收剂,加入氧气为催化剂,吸收硫化氢,并将其氧化成单质硫,湿法氧化法是把脱硫剂溶解在水中,液体进入设备,与沼气混合,沼气中的硫化氢与液体产生氧化反应,生成单质硫,吸收硫化氢的液体有氢氧化钠、氢氧化钙、碳酸钠、硫酸亚铁等。工程中,一般采用先用湿法进行粗脱硫,再通过干法进行精脱硫。
特点
a.设备可长期不停的运行,连续进行脱硫;
b.用PH值来保持脱硫效率,运行费用低;
c.工艺复杂需要专人值守;
d.设备需保养;
e.与干式相比,需要定期换料。
生物脱硫
生物脱硫包括生物过滤法、生物吸附法和生物滴滤法,其微生物菌种随环境改变而变化。在生物脱硫过程中,氧化态的含硫污染物必须先经生物还原作用生成硫化物或硫化氢然后再经生物氧化过程生成单质硫,才能去除。大多数生物反应器中,微生物以细菌为主。常用的细菌是硫杆菌属的氧化亚铁硫杆菌,脱氮硫杆菌及排硫杆菌。最成功的代表是氧化亚铁硫杆菌。目前国内生物脱硫技术还未形成一定规模的工业应用。
特点
a.不需催化剂和氧化剂(空气除外);
b.不需处理化学污泥;
c.产生很少生物污染,低能耗,回收硫,效率高,无臭味;
d.缺点是过程不易控制,条件要求苛刻等。
六、沼气工程建设管理
工程建设管理
(1)大中型沼气工程建设应执行工程施工招投标、施工监理及竣工验收等制度;
(2)项目承担单位必须严格执行审批文件,不得擅自变更建设地点、建设性质、建设内容、建设规模、建设标准等。确因客观原因需变更的项目,按程序向原项目审批单位申请办理变更;
(3)建设好首先了解沼气工程建设与其他工程的区别。
施工方案的审查要点
(1)总进度目标和分段目标任务,并附有施工进度表;
(2)主材和设备的采购方案,以及质量监控措施;
(3)重要结构部位与隐蔽工程的质量保证措施(单项测试报告和竣工验收报告);
(4)施工的安全管理体系,安全保障措施和突发事故排除措施;
(5)施工的环境保护措施;
(6)组织架构及主要管理体制人员;
(7)监控施工进度、质量和资金使用情况。
招标工作
建设工程招标是指招标人在发包建设项目之前,依据法定程序,以公开招标或邀请招标方式,鼓励潜在的投标人依据招标文件参与竞争,通过评定以便从中择优选定得标人的一种经济活动。
(1)资质准入
从事大中型沼气工程的技术咨询、设计、建造和监理的单位必须具有与沼气工程建设内容相适应的资质及相关工程经验。
(2)做好招标工作步骤
a.聘请有资质的代理机构全面代理工程招标工作;
b.确定评标方法:目前最常见评标方法有两种:经评审的最低投标价中标法和综合评估法;
c.慎重选择合同的价格形式:常见的合同价格形式包括:总价合同(又分固定总价合同和可调总价合同)、单价合同(又分固定单价合同和可调单价合同)、成本加酬金合同等三种;
d.明确合同主要条款,如工程款支付条件、设计变更结算方式、隐蔽工程确认签证要求、工程竣工结算方式以及工程竣工资料移交等都应予以明确。
注:可通过监理协助业主完成上述工作。
监理单位的选择
选择一个好的监理单位,将对项目管理起到积极作用。因此业主对选择一个较好监理单位至关重要。业主在选择监理单位一般应考虑以下因素:
(1)必须选择依法成立的监理单位,即选择取有监理单位资质证书,具有法人资格专业对口的监理单位;
(2)被选择的监理单位应具有较为广泛监理人员,具有足够可以胜任建设项目监理工作的技术,经济、法律、管理的各类人员;
(3)被选择的监理单位应具有良好的工程建设监理业务的技能和工程建设监理的实施经验;
(4)被选择的监理单位应具有较高的工程建设管理水平和监理同类工程的经历;
(5)被选择的监理单位应具有良好的社会信誉及较好的监理业绩。
注:根据以上因素业主可通过公开招标的方式或直接委托的方式选定监理单位。沼气工程监理单位一般要通过公开招标的方式,经过严格选择程序来选择监理单位。
工程监理的特征
(1)工程监理有建设单位委托,即通过招投标等程序选聘并有偿委托符合工程现状的有资质的监理单位对工程建设活动进行监督;
(2)工程监理的范围有监理合同,法律法规技术标准以及承发包合同限定;
(3)工程监理不仅对工程质量存在监督义务,且可以对造价、进度的进行全面控制和管理;
(4)工程监理在建设工程施工中地位是独立的,维护建设单位和施工单位的合法权益;
(5)工程监理是建设方和施工方的联系纽带,各施工方的意见通过监理进行传达;
(6)服务性独立性公正性科学性。
规范施工管理
施工质量的控制要点
(1)审查施工单位提交的施工组织设计或施工方案;
(2)是否有保证工程质量的可靠技术、组织措施;
(3)是否制定了重点部位、关键工序施工方法文件;
(4)是否制定了针对工程质量通病的技术措施;
(5)是否制定了保证工程质量的预控措施。
注:工序交接检查坚持“上道工序不经检查验收合格,不准进行下道工序施工”的原则,检验合格后签署书面认可,方可进行下道工序施工。
质量控制
(1)对施工人员的要求
a.施工人员进入场地必须戴好安全帽;
b.材料堆放要有条理;
c.施工现场的垃圾要做到天天清扫;
d.安全防护设置要符合规定,外接电线要架空,用电箱体要有锁;
e.工地污水要畅通,场地四周要干净;
f.要有具体的防火措施;
g.运输材料时要注意安全;
h.工地宿舍保持环境整洁,且有文明卫生公约。
(2)对设备安装的要求
标准设备安装前,基础设施应符合各种设备安装的要求。
非标设备安装,基础应符合下列要求:
a.基础砼强度达到设计要求的80%以上;
b.基础周围回填夯实平整;
c.基础的轴线标志和标高基准点应准确、齐全;
d.基础上预埋件位置的允许偏差应符合设计技术文件的规定;
e.基础表面与地脚螺栓的允许偏差应规定。
(3)对管道阀门安装的要求
a.必须具有制造厂的质量合格证明书;
b.材料、规格和型号应符合设计文件规定;
c.无裂纹、缩孔、夹渣、重皮等缺陷;
d.不得有超过壁厚负偏差1/2的锈蚀或凹陷;
e.螺纹密封良好,精度及光洁度应达到设计要求和制造标准。
(4)防腐工程质量控制
a.原材料进场验收。
b.预处理工序质量控制。防腐施工中的预处理主要是除锈,除锈效果直接关系到整个防腐系统的的寿命。
c.施工过程控制
-配料:配料过程主要监检配比准确性和活化期。
-工序衔接:施工时要根据工艺文件对该工序的时间间隔严格地监督检查,确保工序衔接符合工艺要求。
-外观要求:内外罐体防腐要求外观色泽均匀,无遗漏处,焊缝处的防腐尤为重要。
(5)保温工程质量控制
a.原材料进场验收;
b.罐体的保温须采用厚度不小于100mm的聚乙烯泡沫板;
c.保温工程要求外形美观大方;
d.条件允许可采用聚氨酯发泡保温方法,避免采用延绵保温。
七、工程验收
沼气工程总验收的目的是进一步规范工程建设行为,鉴定工程建设质量,评价工程建设成果。
验收内容
(1)工程建设总体完成情况,包括建设地点、建设内容、建设规模、建设标准、建设质量、建设工期等是否按照下达的项目计划任务和批准的初步设计文件执行的;
(2)工程建设资金使用是否按照工程预算执行,各项开支是否合理,入账手续及凭证是否符合规定;
(3)工程建设过程中是否发生变更,是否按规定程序办理了变更报批手续;
(4)各单项工程竣工验收是否合格,并有相关的验收报告;各项仪器、设备安装及调试是否经过试运行,有无试运转、试生产考核记录;
(5)工程竣工图纸是否完成并齐全;
(6)环保、卫生、安全、消防等设施是否按照批准的文件建成;
(7)组织机构、岗位人员培训、外部协作条件是否落实;
(8)各项规章制度、操作规程以及注意事项是否建立健全,并明示在醒目位置;
(9)各项批准文件和技术文件是否齐全,并按规定归档。
竣工资料清单
(1)招投标文件;
(2)施工组织设计和施工方案审核;
(3)图纸会审和设计变更记录;
(4)项目开工报告;
(5)施工日志;
(6)工程概况;
(7)钢材代用证件;
(8)主要材料和仪表设备的合格证或实验记录;
(9)施工测量记录;
(10)砼工程施工记录;
(11)隐蔽工程记录;
(12)砼、砂浆、焊接及水密性、气密性等试验、检验记录;
(13)中间验收记录;
(14)储气柜防腐及总体试验记录;
(15)设备仪器仪表交接清单;
(16)工程质量检验评定记录;
(17)工程质量事故处理记录;
(18)调试记录;
(19)工程预决算及审计文件;
(20)竣工图和其他有关文件和记录。
八、大中型沼气工程主要标准
1.沼气工程规模分类NY/T 667
2.沼气压力表NY/T 858
3.沼气工程技术规范 第1部分:工艺设计NY/T 1220.1
4.沼气工程技术规范 第2部分:供气设计NY/T 1220.2
5.沼气工程技术规范 第3部分:施工及验收NY/T 1220.3
6.沼气工程技术规范 第4部分:运行管理NY/T 1220.4
7.沼气工程技术规范 第5部分:质量评价NY/T 1220.5
8.规模化畜禽养殖场沼气工程运行、维护及其安全技术规程NY/T 1221
9.规模化畜禽养殖场沼气工程设计规范NY/T 1222
10.沼气饭锅NY/T 1638
11.沼气中甲烷和二氧化碳的测定 气相色谱法NY/T 1700
12.非自走式沼渣沼液抽排设备技术条件NY/T 1916
13.自走式沼渣沼液抽排设备技术条件NY/T 1917
14.沼肥施用技术规范NY/T 2065
15.沼肥加工设备NY/T 2139
16.秸秆沼气工程施工操作规程NY/T 2142
17.其他与沼气相关的建设、安全等标准(规范)
文章来源地址: http://www.heimochi.com/jszt/193.html
免责声明:本网站有部份网站信息来源网上,如对贵单位有侵权行为,请及时通知我单位,以便我单位及时更正。
同类文章排行
- 广东发布限制性生猪调运政策,非洲猪瘟强制扑杀实行分级补偿标准,最高12
- 黑膜沼气池到底安不安全?
- 河南牧原股份养殖废水处理开启新模式
- 习近平专访当初在梁家河建沼气池的亲身经历
- 为了一只大鹅六人命丧沼气池
- 几种沼气池(沼气工程)工艺说明,你那里适合哪种?
- 沼气池15种提高沼气产量的方法总结
- 黑膜沼气工程(沼气池)可行性方案
- 关于厌氧池、缺氧池、好氧池、BOD、COD
- 同样当量的粪便 猪粪产的沼气多还是牛粪产的沼
最新资讯文章
- 养殖废水黑膜沼气池厌氧发酵工艺设计
- 黑膜沼气池周边必须保持空旷的环境
- 黑膜沼气池在低温下焊接如何操作?
- 黑膜沼气池管道的选择和焊接
- 黑膜沼气池漏水原因分析
- 黑膜沼气池漏水漏气原因大汇总
- 一个黑膜沼气池犯了几大致命的问题
- 黑膜沼气池的土建对整个黑膜沼气工程的影响
- 黑膜沼气池土工膜如何选型详解
- 黑膜沼气池跟钢混结构沼气池的全面对比优劣势
- 建设黑膜沼气池对土建的要求大全
- 黑膜沼气池跟红泥袋沼气池的优缺点比较大全
- 沼气工程技术的发展趋势:干式沼气发酵工艺
- 广州奶牛研究所黑膜沼气池修补完毕
- 文登区农业废弃物通过黑膜沼气池如何走出了一条“无废”之路
- 农安县探索解决畜禽粪污的多元途径-黑膜沼气池用处大
- 安徽霍邱鹅场粪污变废为宝 绿色养殖
- 黑膜沼气池修补措施安全注意事项
- 沼气安全小贴士
- 江西九江年出栏16000头养猪场的黑膜沼气池是怎么样做的?
